Hoch- & Tiefbau
Hochbau/Schulbau:
- 2020: 14,5 Mio. Euro Baukosten (brutto)
+ Bauarbeiten für die Generalsanierung an der AJR Wemding und des am THG in Nördlingen fortgesetzt
+ 1. BA am Donauwörther Gymnasium begonnen
+ seit August: Entkernung sowie Abbruch BT C an Rainer Realschule - 2021: 14,82 Mio. Euro Baukosten (brutto)
+ Abschluss der Generalsanierung der AJR Wemding

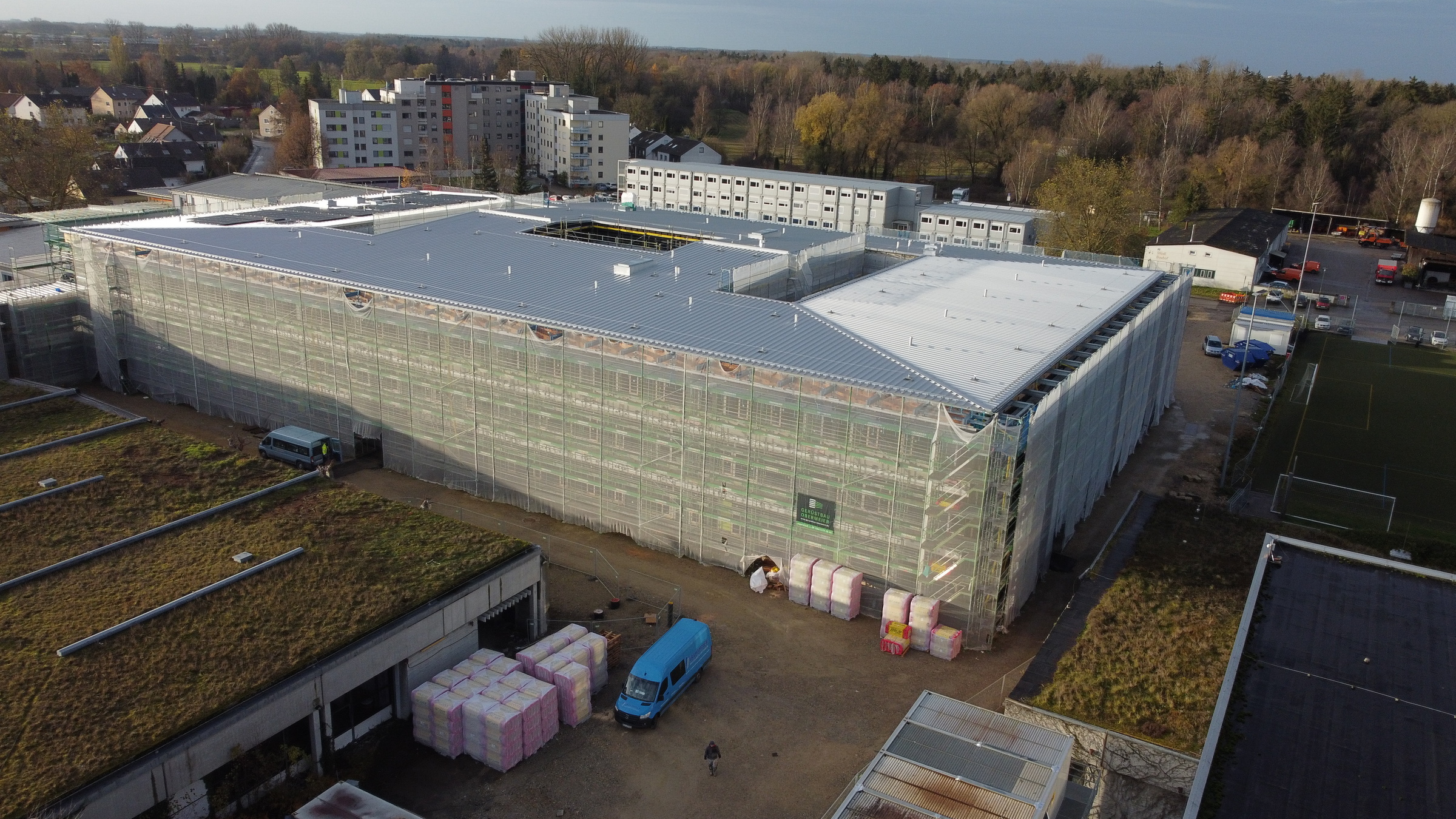

+ Rohbauarbeiten am BT C in vollem Gange (Staatl. Realschule Rain)
+ Fertigstellung des 3. BA (Aula) am THG in Nördlingen
+ Inbetriebnahme des 1. BA am Donauwörther Gymnasium
+ Einreichung des Bauantrags für den Zwischenbau am AEG in Oettingen - 2022: 13,4 Mio. Euro Baukosten (brutto)
+ AJR Wemding: Die Hauptarbeiten zu den Freianlagen inklusive Lehrerparkplatz werden voraussichtlich zum Ende des Jahres beendet sein. Die Fertigstellungspflege wird sich allerdings in das Jahr 2023 hineinziehen.
+ Für BT C der Rainer Realschule laufen die Arbeiten
+ Einweihungsfeier des THG in Nördlingen
+ AEG Oettingen: Die Zustimmung zum vorzeitigen Maßnahmenbeginn für die FAG-Förderung im November 2021 erteilt. Eine zusätzliche BEG-Förderung für energieeffiziente Gebäude konnte nach einem im Januar 2022 zunächst erfolgten Pro-grammstopp erst am 20.04.2022 bei der KfW beantragt werden. Mit der Baumaßnahme wurde sodann begonnen.
+ Nach Inbetriebnahme des ersten Bauabschnitts des Gymnasiums Donauwörth konnte zwischenzeitlich mit dem zweiten Bauabschnitt (blauer Flügel) gestartet werden.
+ Aktuell im Planungsstadium befindet sich die Erweiterung der Holztechnik an der Berufsschule Donauwörth.
+ Auch die Zusammenlegung der Realschulen Hl. Kreuz und St. Ursula in Donauwörth schreitet voran. Es ist eine Baumaßnahme des Schulwerks der Diözese Augsburg, bei der wir uns finanziell beteiligen
Brückenbau:
- 2020:
+ DON 34, Brücke über Kleine Paar in Riedheim (Neubau)
+ DON 28, Flutkanalbrücke bei Druisheim (Neubau)
+ DON 38, Bahnbrücke Asbach-Bäumenheim (Sanierung) - 2021:
+ DON 15, Brücke über den Pointgraben bei Wörnitzostheim (Neubau)
+ DON 15, Erneuerung Wörnitzbrücke in Wörnitzostheim (Sanierung) - Im November 2021 wurde das erarbeitete Brückensanierungsprogramm vorgestellt. Anhand der Notwendigkeit werden in den folgenden Jahren die Brücken saniert (geplant für 2023: Sanierung der Mauchbrücke in Maihingen und die Schmutterbrücke in Asbach-Bäumenheim sowie der Neubau der Weiherbachbrücke in Kaisheim und der Neubau des Hochwasserdurchlasses bei Lierheim).
Radwege:
- 2022:
- DON 24 Fertigstellung Radweg Sulzdorf, 400m
- DON 5 Fertigstellung Radweg Maihingen – Dürrenzimmern, 5 km
- DON 37 Lückenschluss bei Katzenstein, 300m
- DON 4 zwischen Schopflohe und Hausen, 4km (fast fertig)
- DON 7 bei Balgheim (wird in den nächsten Wochen begonnen)
